原標題:金山綠軸地塊項目拆舊工作有序推進 洪灣輸變電工程完成拆舊工作 40多天實現全面交地

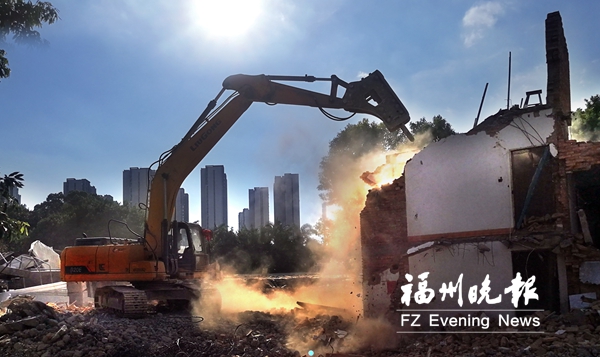

洪灣輸變電工程最后一座房屋拆除。
福州新聞網8月23日訊(福州晚報記者 林銘/文 陳建國/攝)昨日下午,隨著最后一棟樓房轟然倒下,福州110kV洪灣輸變電工程順利完成拆舊工作。從7月11日征遷開始,該項目用時40多天即實現全面交地,這也是金山綠軸地塊第一個完成交地的項目。記者從倉山區建新金山片區征遷指揮部獲悉,金山綠軸地塊從7月底開始,正式啟動地塊拆舊,陸續對違建和已簽約征收的舊房進行拆除,目前各項工作正有序推進。
金山綠軸地塊項目包括原金山綠軸舊屋區改造、浦上支河河道建設、洪榕路道路工程、葛嶼新苑配套道路工程、福州市倉山區人民法院審判法庭大樓、福州110kV洪灣輸變電工程等,地塊占地約490畝,涉及金山街道葛嶼、劉宅、上雁、新頤4個村近千戶居民。其中,洪灣輸變電工程為戶內變電站,選址面積約4.73畝,建成后可有效緩解金山片區用電壓力,為附近居民提供穩定的用電保障。
在位于上雁村的拆除現場,隨處可見有序忙碌著的工作人員,在霧炮車的協助下,鉤機正在對房屋進行拆除,現場一派熱火朝天的景象。現場負責拆除工作的金山街道相關人士告訴記者,7月底該項目涉遷戶全部簽訂協議后,拆除工作就迅速展開,總計拆除面積4943.95平方米。
“市、區領導對這個項目都很重視,建設單位也希望能夠早日進場施工,因此我們不斷加快該項目征遷進度。”建新金山片區征遷指揮部相關負責人表示,通過親情征收,人性化貼心服務,用時不到20天,15戶涉遷戶全部簽訂協議。
據了解,建新金山片區征遷指揮部傳承推廣了倉山區在水系治理攻堅中探索出的邊簽、邊審、邊放款、邊拆除“四邊工作法”等有效舉措,大大加快了征遷交地進度。目前,除洪灣輸變電工程完成交地外,原金山綠軸舊屋區改造、浦上支河河道建設、洪榕路道路工程等項目也已完成部分房屋拆舊。下階段,指揮部將結合簽約進度進一步加快推進拆舊工作。
上述負責人同時表示,雖然拆舊進度不斷加快,但是安全有保障。為加強拆除現場安全管理,在拆舊工作開始前,工作人員都會對已經完成封房、可以拆除的房屋再一次仔細地進行清場,并在周邊設置醒目的安全警示標識、警戒線等,搭設有效的安全防護措施,在確保安全施工的前提下,拆除工作才正式開始。考慮到項目周邊還居住有其他住戶,且拆舊工作會帶來大量粉塵,在進行周邊房屋拆除時,工作人員還會更細致地測算大片墻體建筑的傾倒方向和角度,同時租用霧炮車來有效控制揚塵,以此確保住戶的安全。
